剛入行的新手兄弟,或者想規范隊伍操作的老板們,今天咱不談高深理論,就按著“施工前、中、后”的時間線,走一遍標準、完整的道路標線施工
全流程。吃透這套流程,能避開80%的坑,效率和質量直接上臺階。
第一階段:施工前準備——謀定而后動
-
現場勘查與技術交底:拿到圖紙,先去現場看!看路面類型(瀝青/水泥)、狀況(新舊、平整度、有無油污)、交通流量、天氣趨勢。然后召集全體施工隊人員開會,講清楚施工范圍、技術要求、安全事項,做好交底。
-
安全布控(重中之重!):根據《道路作業交通安全標志》設置作業區。通常包括:警告區(前方施工標志)、上游過渡區(限速、車道變窄)、緩沖區(擺放安全錐)、工作區、下游過渡區、終止區。所有施工人員必須穿反光服。這既是法規要求,更是生命保障。(關鍵詞:安全布控)
-
設備與材料檢查:
-
設備:檢查熱熔釜、劃線車、冷漆機、空壓機等是否運轉正常,進行預熱和調試。清理干凈料斗、刮板、噴槍。
-
材料:核對涂料、玻璃珠、下涂劑(底油)等品牌、型號、數量是否與計劃一致。檢查涂料包裝是否完好,有無受潮。
-
路面清潔:使用掃帚、吹風機、甚至高壓水槍,將施工區域內的灰塵、泥土、砂石、油污徹底清理干凈。這是保證標線附著力、不起泡的關鍵一步,絕不能偷懶!(關鍵詞:路面清潔)
-
測量放樣:根據圖紙,在清潔好的路面上標出標線的準確位置。傳統用皮尺、繩盒打水線;高標準或復雜圖形可使用三艾斯智能放樣機器人,遠程傳輸數據,自動精準施劃基準線,效率高、誤差小。(關鍵詞:放樣)
第二階段:施工過程控制——細節決定成敗
-
下涂劑(底油)涂布:在需要施劃熱熔或雙組份標線的位置,均勻涂刷專用下涂劑。作用是增強粘結、密封孔隙。一定要等底油完全干燥成膜(一般幾分鐘到十幾分鐘,看氣溫)后才能進行下一步,否則必然起泡。(關鍵詞:下涂劑)
-
涂料準備與參數設定:
-
熱熔型:將粉末涂料投入熱熔釜,先小火后大火,加熱至規定溫度(通常220-230℃),并持續攪拌防止沉淀。
-
冷漆/雙組份:按比例添加專用稀釋劑或固化劑,并充分攪拌均勻。
-
設定好劃線車的刮板高度(控制厚度)、撒布器流量(控制玻璃珠量)等參數。
-
正式施劃:
-

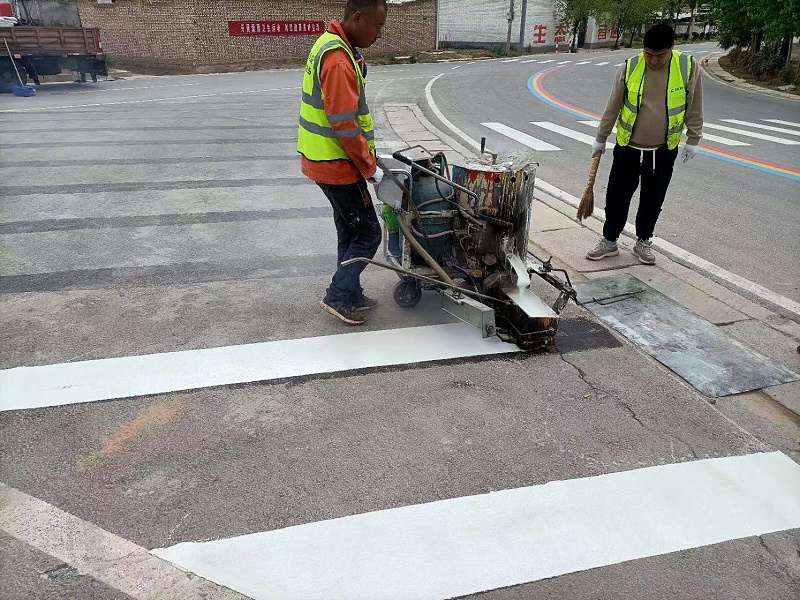

將準備好的涂料裝入劃線車料斗或噴槍。
-
操作人員沿基準線勻速推進,保持設備穩定。熱熔劃線要確保料溫穩定,冷漆噴涂要確保氣壓穩定。
-
玻璃珠撒布車緊隨其后,在較佳時機均勻撒布。
-
過程自檢:每劃一段,停下來用標線厚度測量塊、濕膜厚度梳等工具抽檢厚度、寬度等關鍵指標,發現問題立即調整設備參數。做好施工日志,記錄時間、溫度、參數等。
第三階段:施工后處理——善始善終
-
現場清理與修整:施劃完成后,立即清理散落的涂料、玻璃珠,移除用于保護圖形的膠帶,對標線邊緣的毛刺或溢出部分進行人工修整,使線型美觀。(關鍵詞:施工后)
-
開放交通前養護:必須確保標線完全干燥固化!
-
熱熔標線:表干不粘胎約需3-5分鐘,但完全冷卻硬化需要更長時間,高溫夏季可能需10分鐘以上。
-
冷漆標線:不粘胎時間約10分鐘,完全干燥需20-30分鐘甚至更長(低溫高濕時)。
-
雙組份標線:化學反應固化,通常40分鐘左右表干,但達到理想強度需數小時甚至更長。 切勿提前開放交通! 這是導致標線被碾壓破壞、抗污差、反光珠脫落的主要原因。
-
撤場與驗收:標線充分養護后,依次撤除安全錐等設施,恢復交通。整理好完整的施工記錄、材料檢測報告等資料,配合甲方或監理進行正式驗收。
成為高手的“捷徑”:站在巨人的肩膀上 這套標準流程是無數經驗和教訓的總結。對于新手或想提升的團隊,比較快的學習方式就是向專業者請教。三艾斯作為深耕行業30年的廠家,不僅提供質量穩定的產品,更能為新客戶提供免費施工指導,我們的專業技術員可以到現場,手把手帶您走一遍規范流程,分享各類“翻車”案例的解決辦法,讓您快速從新手成長為能獨當一面的行家。
總結: 完整的標線施工流程,環環相扣,缺一不可。嚴格遵守流程,是對工程質量負責,也是對施工隊自身信譽和安全負責。把它變成團隊的習慣和標準,您的工程品質自然脫穎而出。
